Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

プロジェクト管理は、限られた時間の中でビジネス目標を達成するための基盤となるものです。戦略的な目標を実行するための適切な計画を立て、タスクを整理し、プロジェクトを成功へと導くために欠かせません。小規模なビジネスであっても大規模なビジネスであっても、計画的なタスク設計とプロジェクトの完遂には、優れたプロジェクト管理ツールが必要です。その中でもガントチャートは、プロジェクトの計画立案、リソースの割り当て、タスクのスケジュール管理に広く活用されている定番のツールです。

ガントチャートとは

ガントチャートは横棒グラフの一種で、プロジェクト全体のタスクとそれぞれの所要期間を視覚的に表したものです。縦軸にプロジェクトのタスクを、横軸に時間の経過を配置することで、どのタスクがいつ始まり、いつ終わるのかが一目で把握できます。

ガントチャートを使えば、プロジェクトの重要なマイルストーンや、各フェーズで達成すべき主要タスクを俯瞰的に確認できます。プロジェクト計画をグラフィカルに表現することで、一定期間にわたるすべてのタスクの進捗を追跡しやすくなり、チーム内の連携もスムーズになります。また、タスクの進行状況をチーム全員が共有できるため、プロジェクト全体の管理が格段にしやすくなります。

ガントチャートはそのシンプルさと作成の手軽さから、多くのプロジェクトマネージャーに活用されています。プロジェクトの複数フェーズ、リソース、所要期間をひとつの画面で確認できるため、リソース配分や各タスクの完了までの期間に関する意思決定にも大きく役立ちます。この記事では、Microsoft Excelを使ってガントチャートを作成する手順を詳しく解説します。

Excelでガントチャートを作成する手順

1. プロジェクトのスケジュール表を作成する

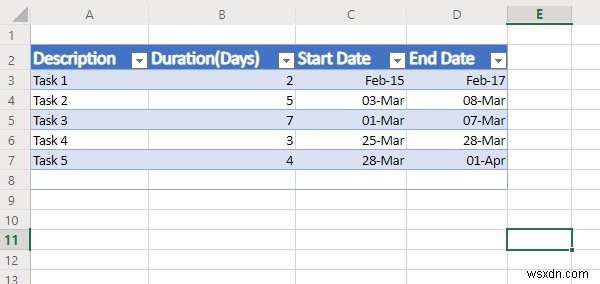

まず、Excelワークシートを開き、プロジェクトのタスクを一覧にした表を作成します。開始日が最も早いタスクから順に入力し、最後のタスクが表の末尾に来るようにしましょう。表には「開始日」「終了日」「タスク内容」「期間」などの列を含め、必要なデータをすべて入力します。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

次に、ワークシート上の任意の空白セルをクリックし、Excelリボンの「挿入」タブに移動します。

「棒グラフ」のアイコンをクリックします。

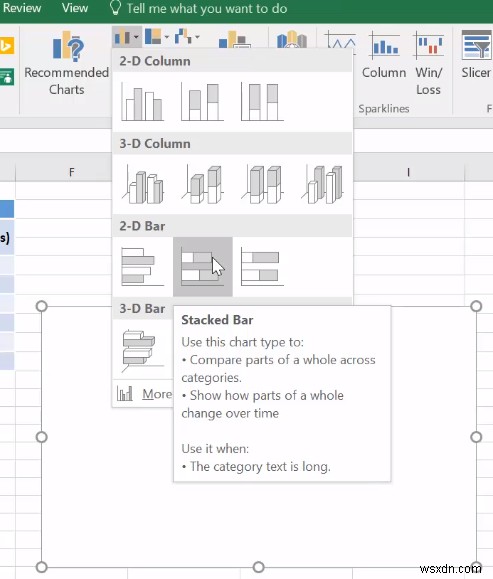

棒グラフのドロップダウンメニューから「積み上げ横棒グラフ」を選択します。これで空のグラフが作成されます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

空のグラフを右クリックし、ドロップダウンメニューから「データの選択」をクリックします。「データソースの選択」ウィンドウが表示されます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

「データソースの選択」ウィンドウで、「凡例項目(系列)」の下にある「追加」ボタンをクリックします。「系列の編集」ウィンドウが開きます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

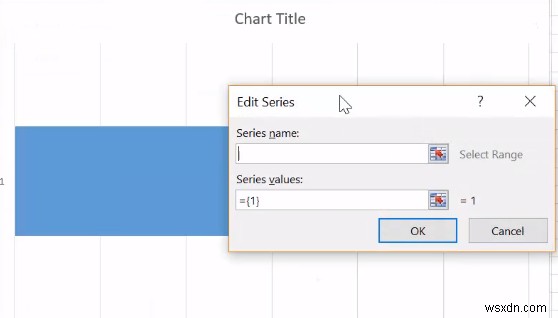

「系列の編集」ウィンドウで、「系列名」の空欄にカーソルを移動し、ワークシートの表内の「開始日」セルをクリックします。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

続いて、「系列値」の欄にカーソルを移動します。系列値フィールドの端にあるスプレッドシートアイコンをクリックすると、小型の「系列の編集」ウィンドウが開きます。

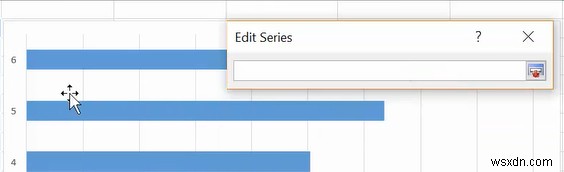

表の「開始日」列の最初の日付をクリックし、マウスをドラッグして列の最後の日付まで範囲選択します。これにより、プロジェクトタスクの開始日がガントチャートに追加されます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

再度スプレッドシートアイコンをクリックして「系列の編集」ウィンドウに戻り、「OK」をクリックします。

2. ガントチャートに期間を追加する

開始日をガントチャートに追加したら、次は「データソースの選択」ウィンドウでタスクの期間を追加します。

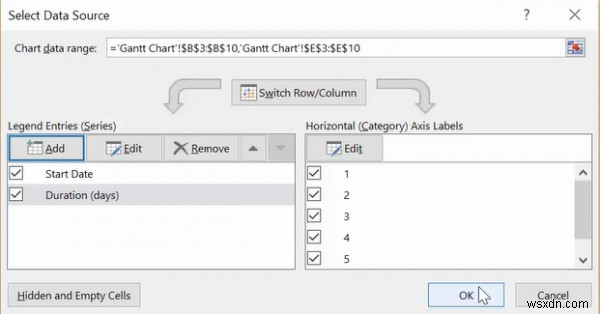

「データソースの選択」ウィンドウで、「凡例項目(系列)」の下にある「追加」をクリックします。再び「系列の編集」ウィンドウが開きます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

「系列の編集」ウィンドウで、「系列名」の空欄にカーソルを移動し、ワークシートの表内の「期間」セルをクリックします。

次に「系列値」の欄にカーソルを移動し、系列値フィールドの端にあるスプレッドシートアイコンをクリックします。小型の「系列の編集」ウィンドウが開きます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

表の「期間」列の最初のデータをクリックし、マウスをドラッグして列の最後のデータまで範囲選択します。これにより、プロジェクトタスクの期間がガントチャートに追加されます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

再度スプレッドシートアイコンをクリックして「系列の編集」ウィンドウに戻り、「OK」をクリックします。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

「データソースの選択」ウィンドウで「OK」ボタンを押すと、ガントチャートが作成されます。

3. ガントチャートにタスク名を追加する

以下の手順に従って、ガントチャートにタスク名を追加します。

ガントチャート上の青いバーを右クリックします。

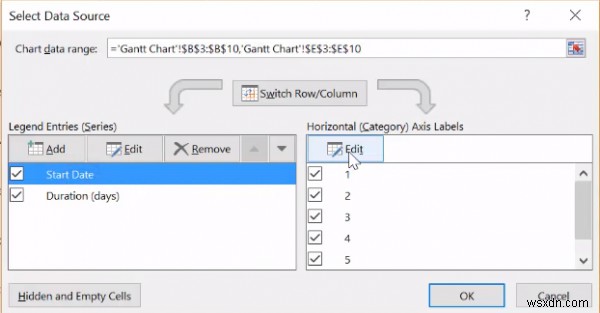

ドロップダウンメニューから「データの選択」を選択します。「データソースの選択」ウィンドウが再度表示されます。

「横(項目)軸ラベル」の下にある「編集」ボタンをクリックします。「軸ラベル」ウィンドウが開きます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

「軸ラベル」ウィンドウ内のスプレッドシートアイコンをクリックし、ワークシートの表の「タスク内容」列の最初のデータを選択して、列の末尾までドラッグします。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

入力が完了したら、再度「軸ラベル」ウィンドウのスプレッドシートアイコンをクリックし、「データソースの選択」ウィンドウで「OK」をクリックします。

4. グラフの書式を整える

最後のステップは、グラフの書式を調整して、ガントチャートらしい見た目に仕上げることです。積み上げ横棒グラフをガントチャートのように見せるには、青色の部分を透明にして、オレンジ色の部分だけが表示されるようにします。以下の手順に従ってください。

ガントチャートの青いバーを右クリックし、メニューから「データ系列の書式設定」を選択します。「データ系列の書式設定」ウィンドウが表示されます。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

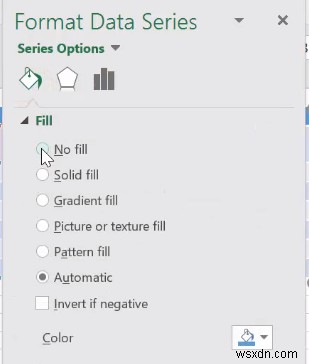

ペイント(バケツ)のアイコンをクリックし、「塗りつぶしなし」を選択します。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

「枠線」の項目で「線なし」を選択します。

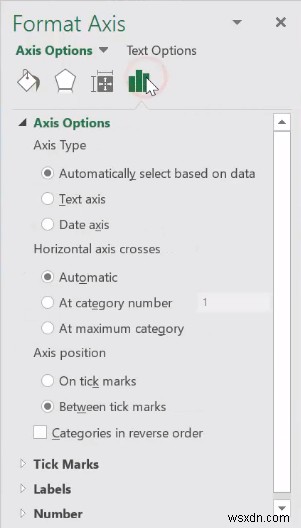

この時点で、ガントチャートのタスクが逆順に表示されていることに気づくでしょう。これを修正するには、ガントチャートの縦軸上のタスクをクリックします。「軸の書式設定」ウィンドウが開きます。

棒グラフのアイコンをクリックし、「軸の位置」のサブ見出しの下にある「項目を逆順にする」オプションを選択します。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

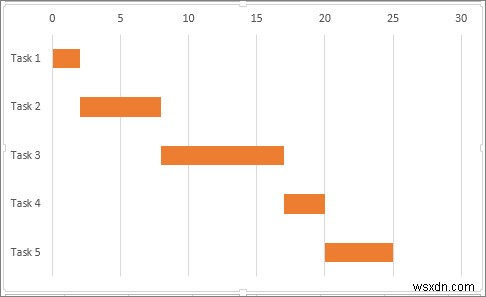

これでガントチャートの完成です。

Microsoft Excelでガントチャートを作成する方法を初心者向けに徹底解説

以上で作業は終了です。

このTipsが皆さんのお役に立てば幸いです!
