Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

チャート(グラフ)とは、円グラフ、棒グラフ、折れ線グラフなど、データを視覚的に表現したものです。チャートを活用することで、情報がより魅力的で分かりやすくなり、見る人にスムーズに伝わるようになります。

進捗チャートとは?

進捗チャートとは、進行中の業務がどの程度完了しているかを視覚的に表したグラフです。進捗チャートを活用すれば、自分の目標達成状況を常にモニタリングできるだけでなく、戦略的な意思決定に必要な重要なデータを得ることにも役立ちます。

Excelで進捗チャートを作成する方法

以下のチュートリアルに沿って、Excelで進捗チャートを作成してみましょう。

進捗バー(横棒)グラフの作り方

まずは、横棒グラフを使った進捗バーの作成手順です。

Excelを起動し、ワークシートにデータを入力します。既存のデータを利用しても構いません。

グラフにしたいデータ範囲を選択(ハイライト)します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

「挿入」タブをクリックします。

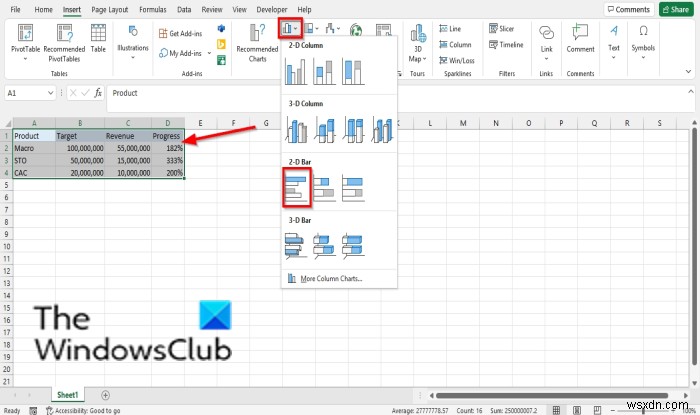

「グラフ」グループにある「縦棒または横棒グラフの挿入」ボタンをクリックし、メニューから「2-D横棒」「集合横棒」を選択します。

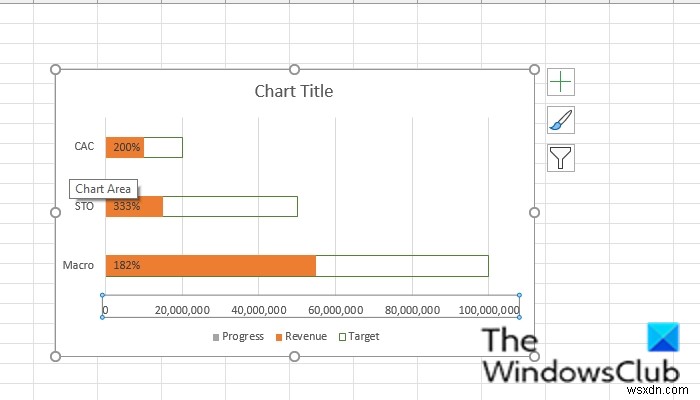

ワークシート上に集合横棒グラフが表示されます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

「行/列の切り替え」ボタンをクリックすると、「製品」列がグラフの縦軸に移動します。「製品」列が縦軸に切り替わり、その他の列は凡例項目として表示されます。

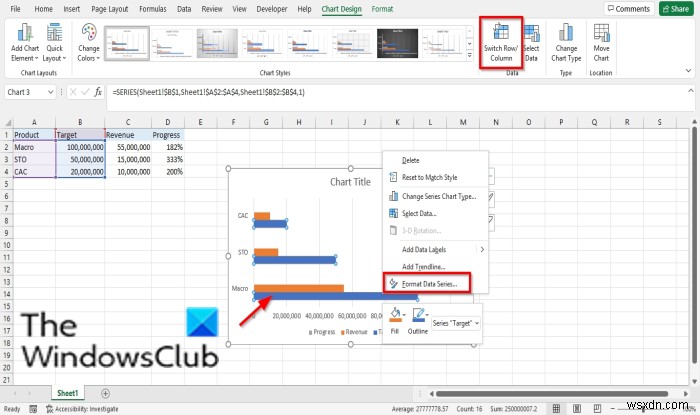

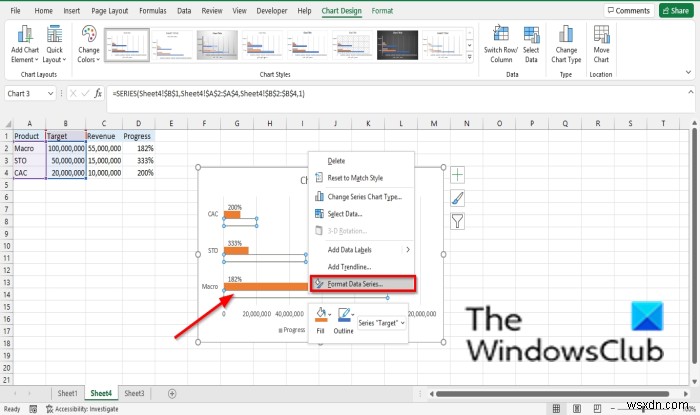

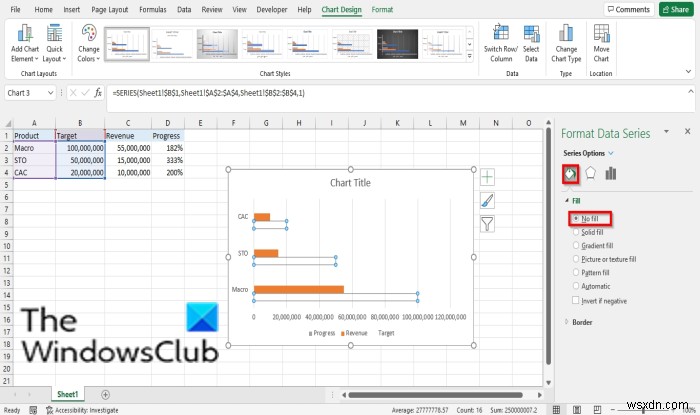

「目標(Target)」のデータ系列を右クリックし、ショートカットメニューから「データ系列の書式設定」を選択します。

画面右側に「データ系列の書式設定」ウィンドウが表示されます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

「塗りつぶしと線」タブをクリックします。

「塗りつぶし」で「塗りつぶしなし」を選択します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

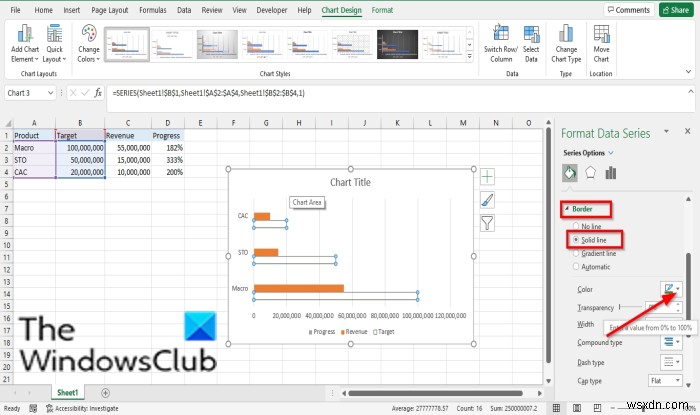

続いて「線」で「単色線」を選択し、塗りつぶしなしのバーの枠線の色をお好みで指定します。

「データ系列の書式設定」ウィンドウを閉じます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

グラフのプロット領域をクリックし、「グラフデザイン」タブを開きます。

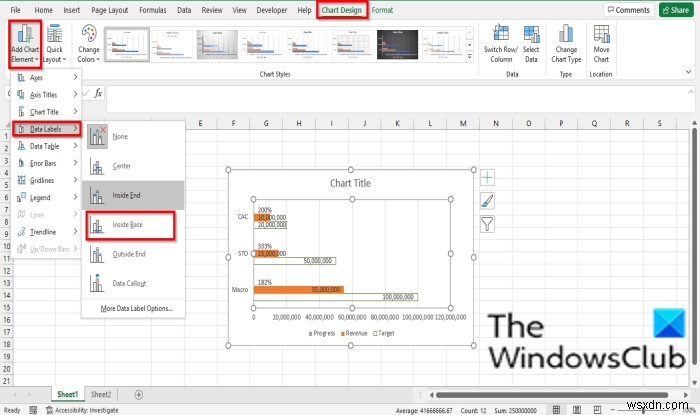

「グラフ要素の追加」ボタンをクリックし、「データラベル」にマウスカーソルを合わせて「内側の軸側」を選択します。

すべてのデータ系列のラベルが横棒グラフに挿入されます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

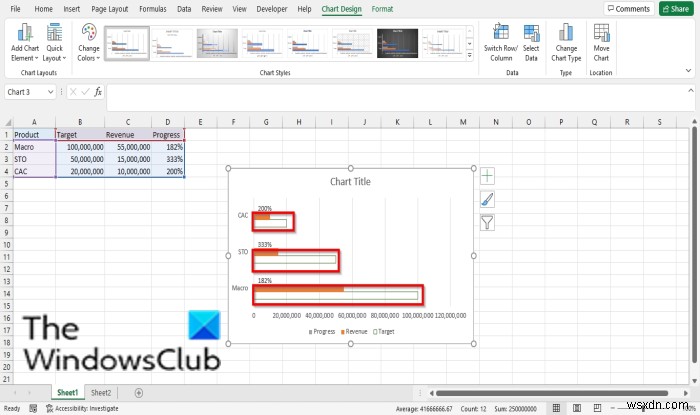

パーセンテージ以外のデータラベルをすべて削除します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

再び「目標」のデータ系列を右クリックし、ショートカットメニューから「データ系列の書式設定」を選択します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

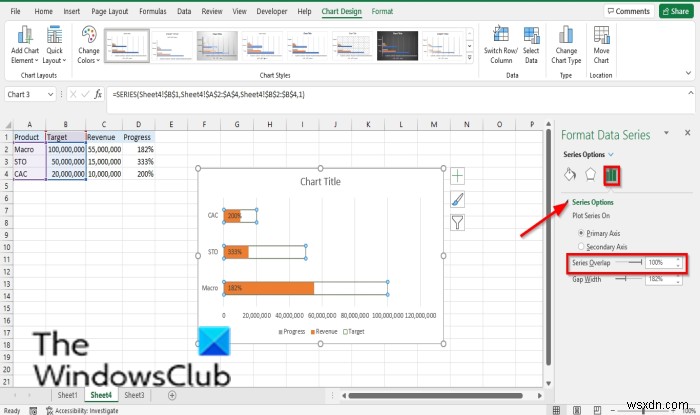

「系列のオプション」で「系列の重なり」100%に設定します。

グラフの横(値)軸をクリックします。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

画面右側の書式設定ウィンドウで「軸のオプション」ボタンをクリックします。

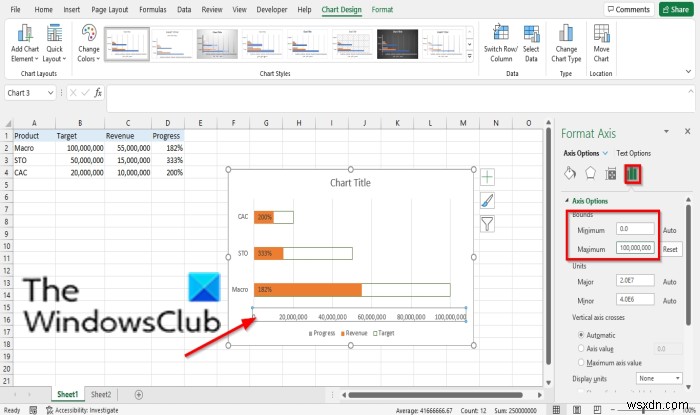

「最大」の入力ボックスに、グラフの最大目標値を設定します。

書式設定ウィンドウを閉じます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

これで進捗バー・チャートの完成です。

進捗サークル(ドーナツ)グラフの作り方

続いて、ドーナツグラフを使った進捗サークルの作成手順です。

Excelを起動し、ワークシートにデータを入力するか、既存のデータを使用します。グラフにしたいデータ範囲を選択してください。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

「挿入」タブをクリックします。

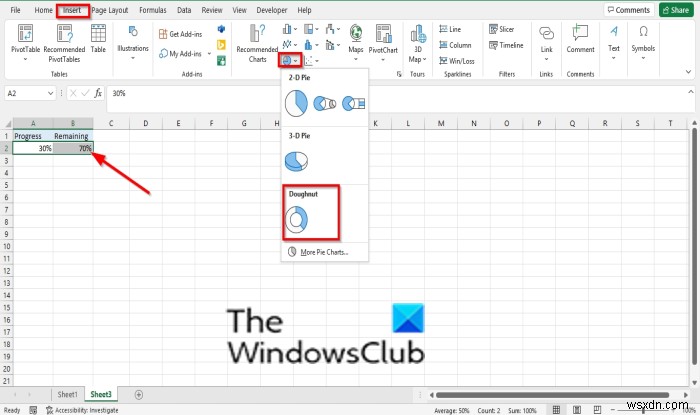

「グラフ」グループの「円またはドーナツグラフの挿入」ボタンをクリックし、ドロップダウンメニューから「ドーナツ」を選択します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

次に、ドーナツグラフの穴のサイズを調整します。ドーナツのスライス(ここでは「系列1」のポイント1)をダブルクリックすると、画面右側に「データポイントの書式設定」ウィンドウが表示されます。

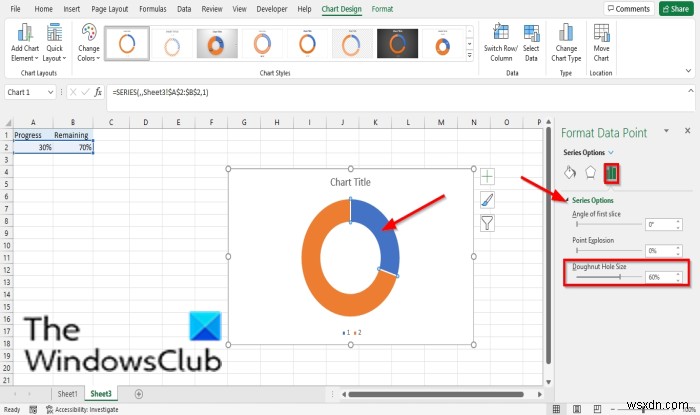

「系列のオプション」タブで、「ドーナツの穴の大きさ」60%に設定します。

続いて、ドーナツグラフのスライスの色を変更していきます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

同じく「系列1」ポイント1のスライスを選択した状態で、「データポイントの書式設定」ウィンドウの「塗りつぶしと線」タブをクリックします。

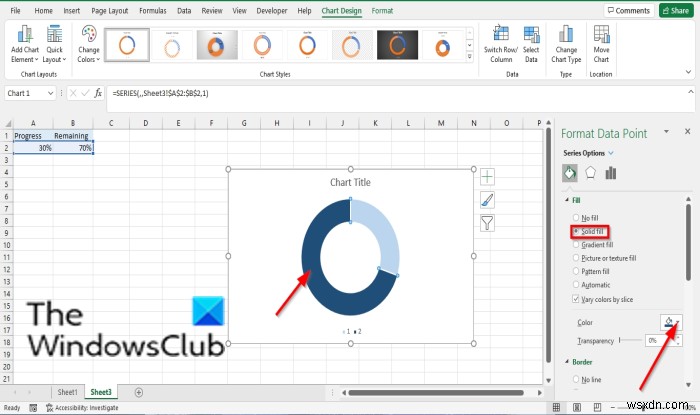

「塗りつぶし」で「単色」を選択し、お好みの色を指定します。さらに「透明度」30%に設定します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

グラフ上で「系列1」ポイント2のスライスをダブルクリックして選択します。「塗りつぶしと線」タブの「塗りつぶし」で「単色」を選び、色を指定します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

グラフのプロット領域をクリックしてからスライスをクリックすると、「系列1」ポイント1とポイント2の両方が選択されます。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

その後、「系列1」ポイント1のスライスのみを再度クリックし、「データ系列の書式設定」ウィンドウの「塗りつぶしと線」タブを開きます。

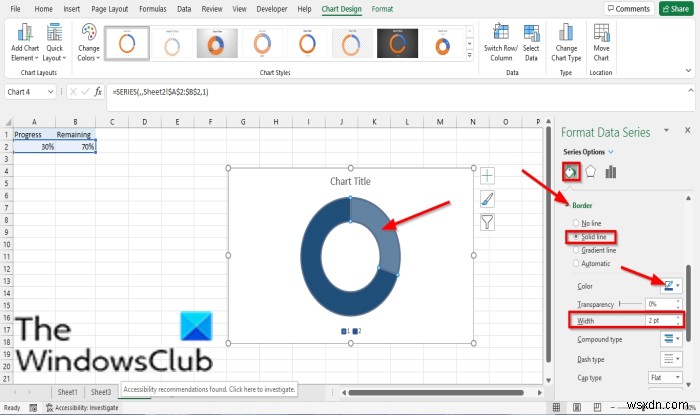

「線」で「単色線」を選択して色を決め、さらに「幅」2ptに設定します。

「データ系列の書式設定」ウィンドウを閉じます。

次に、グラフにテキストボックスを追加します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

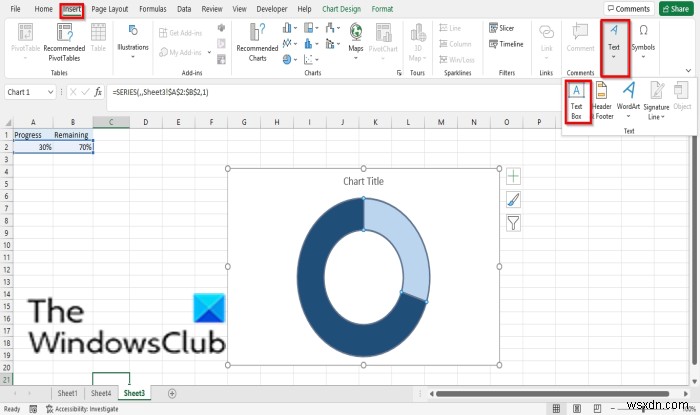

「挿入」タブをクリックし、「テキスト」グループから「テキストボックス」を選択します。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

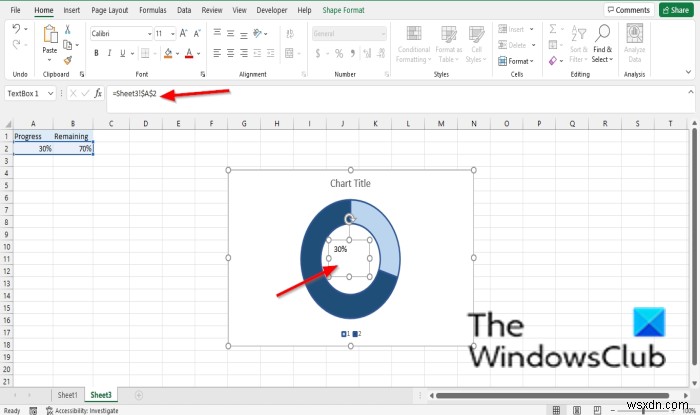

ドーナツの穴の中にテキストボックスを描画します。

数式バーに「=A2」と入力してEnterキーを押すと、セルA2の値がテキストボックスに表示されます。

サイズや太字、フォントスタイルなどをお好みに合わせて調整しましょう。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説

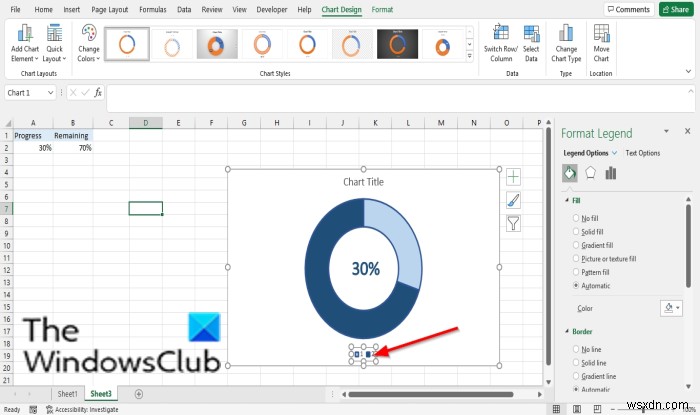

最後に、グラフの凡例を削除します。

これで進捗サークル(ドーナツ)グラフの完成です。

このチュートリアルが、Microsoft Excelで進捗チャートを作成する際の参考になれば幸いです。不明な点がありましたら、ぜひコメント欄でお知らせください。

Excelで進捗チャートを作成する方法|横棒グラフとドーナツ円グラフの手順を解説
  1. ユーザーフォーム不要!Excelでデータ入力フォームを作成する方法

    Excelの便利な活用法のひとつがデータ入力フォームの作成です。通常、データ入力フォームはVBAのユーザーフォームを使って作成しますが、プログラミングに抵抗がある方も多いのではないでしょうか。実は、VBAやユーザーフォームを使わずに、Excel標準機能だけで簡単にデータ入力フォームを作成できます。 この記事では、分かりやすい手順と画像付きで、その方法をご紹介します。 クイックアクセスツールバーに「フォーム」コマンドを追加する方法 まずは、今回使用するサンプルデータをご覧ください。ここでは、ベストセラー書籍の出版年と価格のデータセットを使用します。 Excelでデータ入力フォームを作成するには

  2. グラフなしでExcelの凡例を作成する方法(3つの簡単ステップ)

    Excelグラフを扱う際、通常はグラフのオプションから凡例を挿入します。しかし、場合によっては、グラフやそのオプションを使用せずに凡例を作成したいこともあります。 例えば、「月別実績売上」と「予測売上」のデータがあるとします。Excelグラフやそのオプションに頼らずに凡例を作成し、下の画像のような結果を得たいというケースです。 この記事では、グラフを使わずにExcelで凡例を作成する手順を段階的に解説します。 Excelワークブックのダウンロード Excelグラフの凡例とその挿入方法 通常のグラフの凡例作成は、Excelのグラフオプションを使えば非常に簡単です。下の画像のように挿入済みのグラ
